99热在线观看,蜜桃精品免费久久久久影院,亚洲免费人成在线视频观看,國产一二三内射在线看片

資訊全方位,動態早知曉

外墻裝飾裝修——仿石灰石涂料施工方案

返回列表 來源: 博贏建筑 發布日期: 2018.11.30


外墻裝飾裝修——仿石灰石涂料施工方案

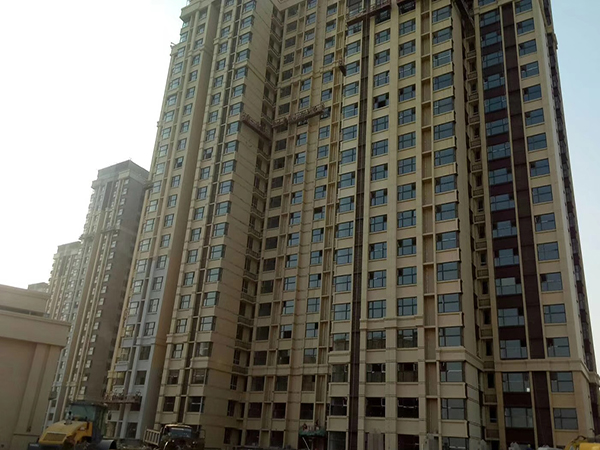

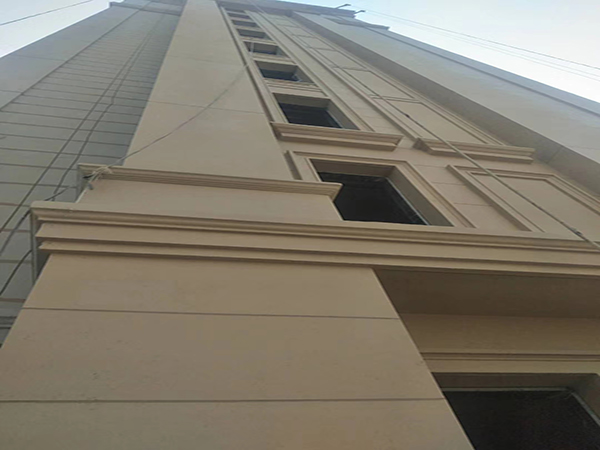

一、外墻裝飾裝修仿石灰石涂料施工工藝

1、仿石灰石涂料 施工準備:施工人員進場后應搭設好倉庫,倉庫地面上應鋪設方木及平板,防止材料受潮失效。根據總包進度計劃編制施工人員和施工材料進場計劃表,確定施工工具、機械設備的進場數量及時間。

2、施工順序:基面檢查 → 清理基層基面處理批膩子(兩遍)→ 成品保護涂刷抗堿專用底漆(一遍)→ 分格彈線 → 噴涂外墻仿石灰石涂料(二遍)→ 噴涂罩面漆 → 清理現場。

3、施工人員進場后應進行基面檢查,基層的垂直度、平整度、接縫部位是否順直、分格條是否均勻一致平直,其誤差是否在驗收規范要求的范圍內?;鶎颖砻娌荒苡惺杷?、粉化、麻面、裂縫、空鼓等現象,露出基面的金屬件、螺絲等都必須進行防銹處理?;鶎颖砻鎽浞指稍?,通常新抹的基層表面在通風良好的情況下,砂漿抹灰面夏季應干燥10天,冬季20天以上,混凝土面夏季3周,冬季4周以上。對不合格的基面應拒絕在驗收單上簽字,應在整改后經檢查驗收合格后方可進行下道工序施工。

4、基面驗收合格后,應安排施工人員使用鋼絲刷、砂紙除去基層表面的浮灰、油污等附著物,所有大角應彈線檢查。對偏差較大的部位應用專用抹面砂漿進行修補。將凸起部位應敲掉或打磨平整,空鼓部位應敲掉后重新修補平整,待干燥后方可進行下道工序施工。局部泛堿的部位應用弱酸溶液進行清洗,最后用清水沖洗干凈。

5、膩子批嵌:基面處理完畢后,即可進行膩子批嵌,本項目采用外墻專用膩子,將外墻專用膩子與水按1:0.4重量比進行配制。先在攪拌桶內加入約9.5kg清水,然后將一包外墻膩子(25kg)倒入其中,用電動攪拌機攪拌均勻后,靜置5分鐘,再次攪拌均勻即可使用,膩子攪拌均勻后用抹刀直接將膩子批刮在基面上,當氣溫較高時或基層面比較干燥時,在批膩子前可對基層適當灑水,以減緩膩子中的水分蒸發,攪拌好的膩子應在2小時內用完,夏季或氣溫較高時應適當縮短使用時間,大風天氣,環境和基層表面溫度低于10℃或高于40℃時不宜施工,施工完成后的墻面在6小時內應避免淋雨。膩子在施工完12小時即可進行打磨,打磨后的膩子面可能比較疏松,此屬正?,F(xiàn)象,可適當噴水進行養護,膩子的強度會隨時逐漸提高。每遍膩子的厚度應控制在1㎜左右,二遍完成后的總厚度應控制在2㎜內。膩子層厚度過厚會對整個飾面層造成負面影響。

6、成品保護:膩子批嵌完畢及打磨平整后,應對門窗四周、陽臺欄桿進行貼美紋紙或用塑料薄膜進行遮蓋,保護處理,防止在涂刷底漆或噴涂真石漆時對已完工的產品的污染。

7、涂刷抗堿專用底漆:膩子施工完48小時后方可涂刷底漆,基面表面的PH值應小于10,含水率應小于10%??箟A底漆應用清水稀釋。加水量為10—20%,并充分攪拌均勻,然后用滾筒將底漆均勻地涂滾在膩子面層上??箟A專用底漆應涂刷均勻,不要漏刷,也不要涂厚。底漆應先用與仿石灰石涂料相近的色彩,防止以后石灰石涂料噴涂后表面發花。

8、彈線分格:抗堿專用底漆涂刷24小時后,即可根據施工圖紙進行分格線的彈線工作,所有分格線都應平直。

9、噴涂外墻仿石灰石涂料:仿石灰石涂料大面積施工前應先施工一面樣板墻,待樣板墻經業主、監理驗收合格后方可進行大面積施工。

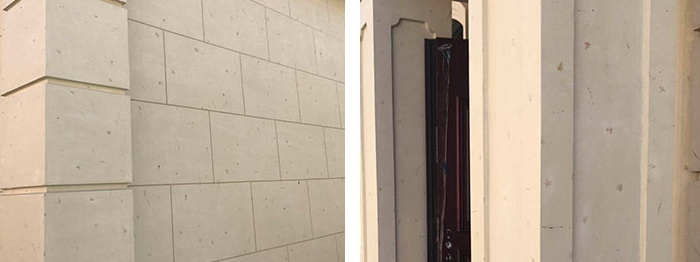

仿石灰石涂料施工時應準備四支噴槍及噴嘴。噴涂前應開動空壓機,噴涂時的壓力應控制在0.4—0.6Mpa。施工前禁止攪拌仿石灰石涂料,開蓋即可使用,將多色的石灰石涂料裝入四支噴槍料罐中,開啟噴槍,將噴嘴對準墻面進行噴涂,自上而下均勻噴涂1至2遍,噴涂應均勻一致。待咖啡色石灰石涂料噴涂完畢后,開啟裝有灰色石灰石涂料的噴槍,也是自上而下均勻噴涂1至2遍。待灰色仿石灰石涂料噴涂完畢后,再噴涂一遍咖啡色仿石灰石涂料。噴槍與墻面的距離為30—40㎝,噴涂過程中噴槍與墻面保持垂直。

10、噴涂透明罩面涂料:仿石灰石涂料完全干燥后,噴涂罩面涂料。先將罩面涂料按產品說明書要求的比例加水稀釋并攪拌均勻,然后用噴槍均勻地噴涂一遍。噴涂用重力式噴槍,壓力為4—6kg/c㎡,噴槍離墻面30—40㎝。

11、完工清理:每次施工完畢后,滾筒、毛刷、噴槍、噴嘴應清洗干凈,并干掛在指定位置。

機械設備要定期檢查和維修保養,對不合格的機械設備應及時更換。

施工結束后,保持施工場地潔凈衛生,被污染的施工部位及設備應清理干凈。

墻面用于保護的塑料薄膜或美紋試紙應清理干凈,裝入垃圾袋中,不得亂扔。

12、仿石灰石涂飾工程質量驗收標準(JGJ/T29-2003)。

序號

項目名稱

質量要求

1

漏涂、透底

不允許

2

反銹、掉粉、起皮

不允許

3

泛白

不允許

4

五金玻璃等

潔凈


外墻裝飾裝修——仿石灰石涂料施工方案


二、外墻裝飾裝修仿石灰石涂料基面驗收標準及檢查方法:

1、外保溫面層表面應平整、潔凈、無污染,接茬平整,無明顯抹紋。線角、分格條應順直、平整、清晰。

2、保溫層與墻體以及各構造層之間應粘接牢固,無脫層、空鼓、裂縫等現象,面層無粉化、起皮、爆灰等問題發生。面層應達到規范規定的強度要求。

3、檢查分格條(縫)的寬度、深度是否均勻一致,條(縫)是否平整光滑,棱角是否整齊,要求橫平豎直,線條通順。滴水線(槽)流水坡向是否正確。

4、檢查門窗洞口、邊、角、垛等部位有無保護性措施,有無損壞,門窗邊是否打膠。

5、檢查保溫層的網格布有無露底現象,抗裂膠漿的厚度是否符合規范要求。

6、允許偏差及檢查方法:

序 號

項 目 名 稱

  允 許 偏 差

    檢 查 方 法

保溫板

面 層

  1

基層面垂直度

 4㎜

 4㎜

用2m托線板檢查

  2

表面平整度

 4㎜

 4㎜

用2m靠尺及塞尺檢查

  3

陰陽角垂直

 4㎜

 4㎜

用2m托線板檢查

  4

陰陽角方正

 4㎜

 4㎜

用20㎝方尺和塞尺檢查

  5

分格條(縫)平直

     3㎜

拉5m小線和尺檢查

  6

總高度垂直度

H/1000且不大于20㎜

用經緯儀、吊線檢查

  7

上下窗口左右偏移

不大于20㎜

用經緯儀、吊線檢查

  8

同層窗上、下

不大于10㎜

用水平儀檢查


外墻裝飾裝修——仿石灰石涂料施工方案


三、外墻裝飾裝修仿石灰石涂料質量保證措施:

1、施工人員進場后應學習圖紙及規范要求,做好技術交底記錄,新技術、新工藝、新材料施工前,應先對施工人員進行培訓,培訓合格后方可進行施工。

2、編制專業施工方案,每道工序都應有書面的技術交底,現場采用口頭交底及現場示范操作交底,指明各道工序施工的控制要點。

3、應選擇優秀的勞務隊伍進場施工,對達不到規范要求的施工隊伍應及時清退出場。

4、在施工中應嚴把六關:即圖紙會審關、技術交底關、嚴格圖紙和標準施工操作關、材料檢驗關、標準驗收關和施工管理人員素質關。

5、技術資料專人負責,嚴格按公司質量手冊的“文件控制程序”和《質量記錄控制程序》進行記錄。

6、材料質量控制:現場材料設專人管理,所有材料必須有出廠合格證及檢測報告,不合格的材料應拒收并及時退場,所有材料接收和使用過程均應做好記錄。

7、施工過程中,施工班組應堅持“三檢制,即”自檢、專檢、和交接檢“,加強施工質量控制,保證各道工序施工驗收合格。每道工序施工完成后,各班組長應進行自檢,自檢合格后上報項目部,報專職質檢員檢查。經質檢員檢查合格后方可報監理部及業主進行工序驗收。驗收合格后方可進行下道工序施工,并將每道工序的檢查記錄留底存檔。

8、建立巡查制度,質檢員全天侯巡視現場,發現問題馬上協助施工工人及時解決,并做好記錄。

9、操作環境要求整潔,不允許塵土飛場,施工以晴天為好,雨、雪天及四級以上大風嚴禁施工。防止涂料干燥過快而開裂。環境溫度宜大于10℃,但也不高于40℃,環境濕度小于85%,施工面完成6小時內不能受雨淋。

10、根據“誰施工誰負責”的原則要求,對施工班組進行全面質量管理,并根據質量獎罰制度進行處理,施工班組在施工過程中如違反操作規程,發生質量問題,項目部應對施工班組進行處罰。處罰形式為整改、罰款直至終止協議。項目部做到平時抽查,每三天一次大檢查,根據檢查結果來實施對施工班組的獎罰。

11、同一墻面的涂料應用同一批次的涂料施工,當同一批次的涂料不夠時,應預先混勻,攪拌均勻,以保證同一墻面不產生色差。

12、加強成品保護,嚴禁亂寫亂畫和污染。作業時如有小面積污染,應立即清洗干凈,恢復原狀。使用不同顏色涂料時,應用美紋紙進行分格,防止交叉污染,做好門窗部位、陽臺欄桿、扶手等部位的成品保護。

13、對于梁、柱、板、側板、線條的頂、側,批膩子時應做到橫平豎直,應滿足涂料施工驗收規范的要求。


外墻裝飾裝修——仿石灰石涂料施工方案


四、外墻裝飾裝修仿石灰石涂料安全注意事項:

1、施工現場設置材料堆放區,配備滅火器并加強圍護,存放現場     嚴禁吸煙和動用明火并標識清楚。

2、本工程施工期間不安排夜間作業。

3、下班前將零星材料、碎屑等清理干凈,下班時切斷電源。

4、施工人員必須嚴格遵守安全操作規程,加強安全生產管理,確保安全生產。

5、施工人員必須戴好安全帽,2米以上屬高空作業必須系好安全繩、安全帶,安全帶高掛低用。施工人員必須按照要求使用、操作吊籃。

6、施工人員完全服從現場安全管理。

7、施工人員不準酒后上崗、不準帶病作業。

8、施工人員認真學習安全操作規程,提高安全意識,重點狠抓違章施工現象。

9、電器設備使用前進行徹底檢查,有故障的設備及破皮、漏電的電源線修好后方可使用。

10、完工后將材料堆碼整齊,工作現場清理干凈,電器設備及工具回收入庫。

11、加強成品保護工作,不踩已安裝好的成品以防損壞。

12、搞好工種間的配合,做到文明施工、文明生產。

詳細方案請下載→ 外墻裝飾裝修——仿石灰石涂料施工方案.pdf

博贏建筑專注于建筑外墻裝飾裝修,是一家為客戶提供外墻設計、采購、施工一站式解決方案的公司。公司為別墅、會所、住宅樓、寫字樓,和其他一些大型建筑的外墻,提供整體設計、施工服務;同時提供外墻保溫、涂料、鋁板、石材、屋面瓦等專項工程的設計安裝服務。  咨詢熱線:400-825-8913


咨詢熱線

188 1026 5310
